Liebe Leser,
heute wird mein Tagebucheintrag etwas länger… Ich weiß gar nicht so recht, wo ich anfangen soll, weil so viel passiert ist. Also der Reihe nach!
In dieser Woche konnten die Aufträge für die Tische und Stühle sowie die Regale für die Läger vergeben werden. Ebenfalls wurde die Beschaffung der Spinde für die Umlkeideräume finalisiert und eine Bestellung ausgelöst. Somit sind nun alle wichtigen Ausstattunsggegenstände beauftragt oder bereits im Zulauf.
Der Entwurf für die Pulte in der Funkzentrale ist erstellt. Hier erfolgt jetzt die finale Abstimmung.
Auf der Baustelle wird in nahezu allen Räumen parallel gearbeitet:

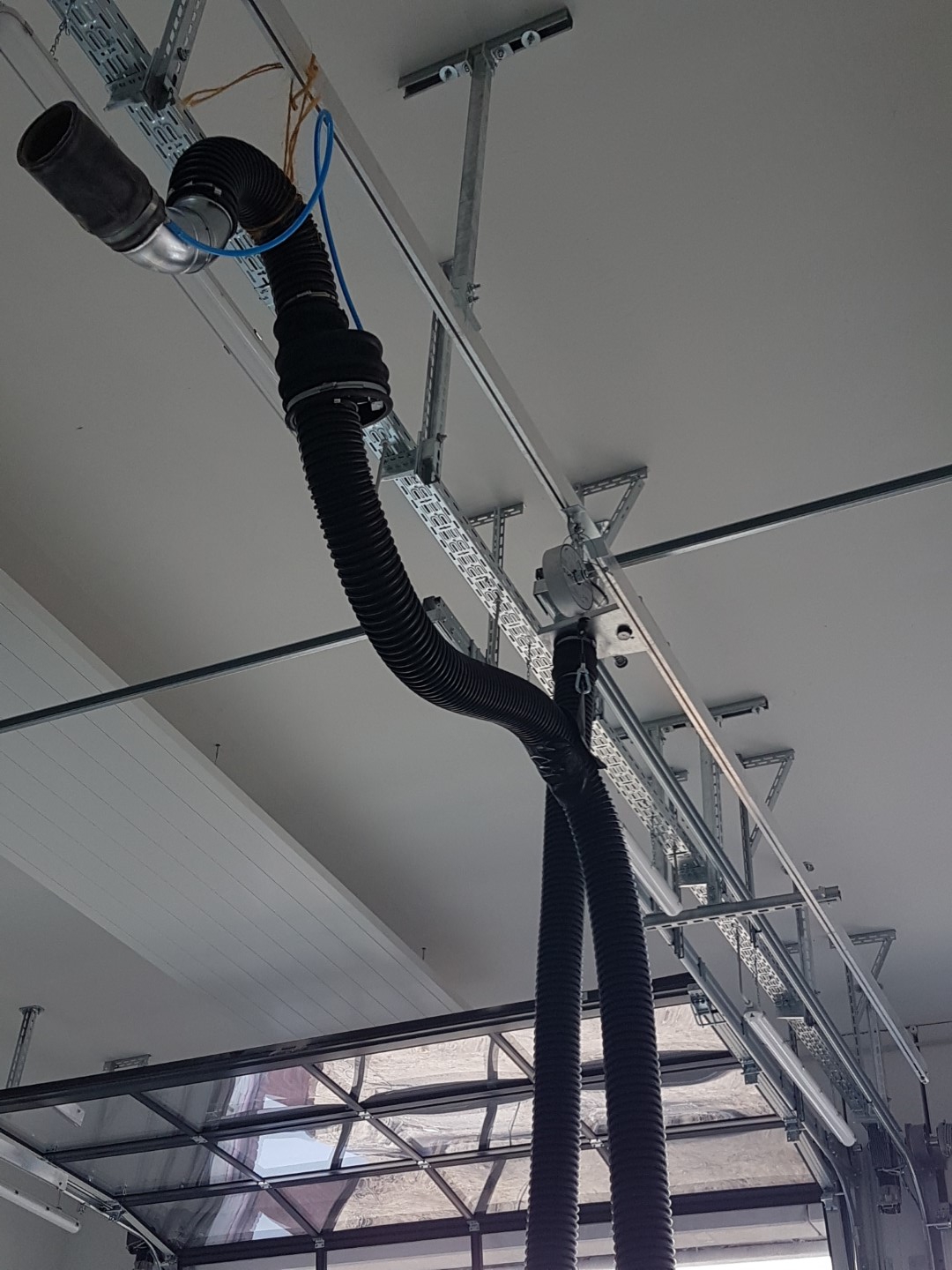

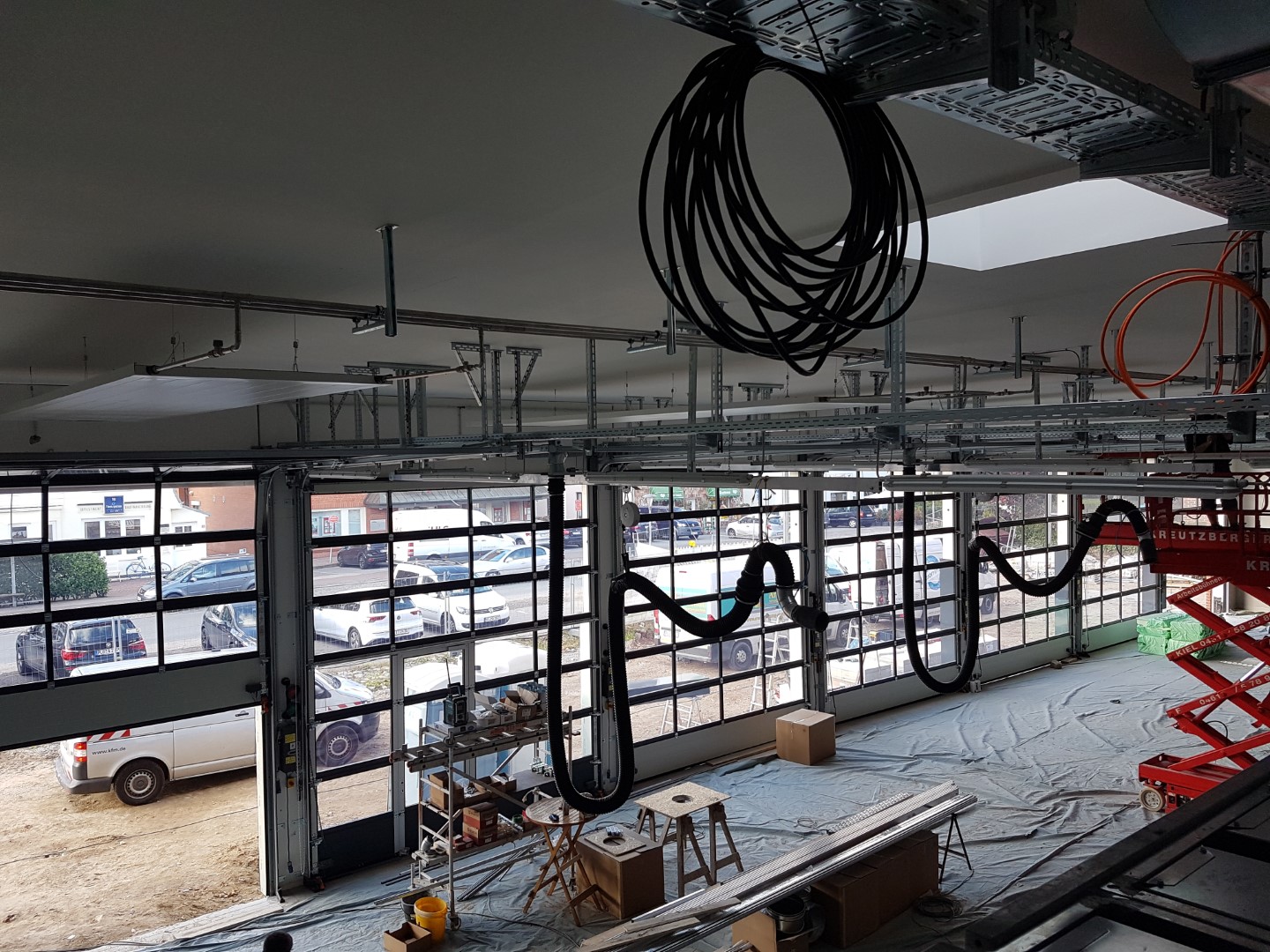

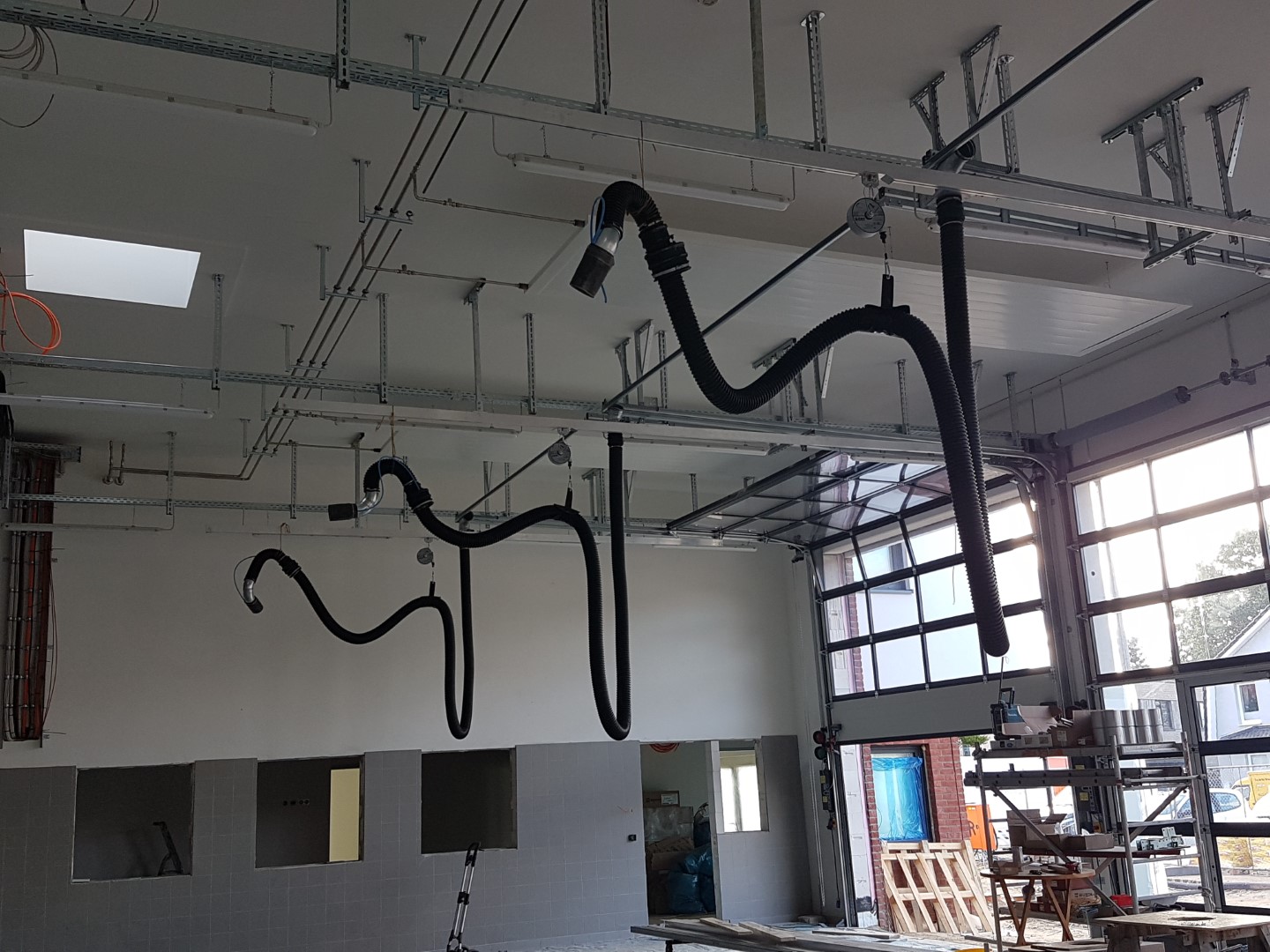

In der Fahrzeughalle wird derzeit die Abgas-Absaug-Anlage installiert. Jeder Stellplatz bekommt einen „Rüssel“, der dann über den Auspuff des Fahrzeugs gesteckt wird. Wenn nun das Fahrzeug in der Halle gestartet wird, springt die Absauganlage automatisch an. Die Abgase werden abgesaugt und aus der Hallle befördert.

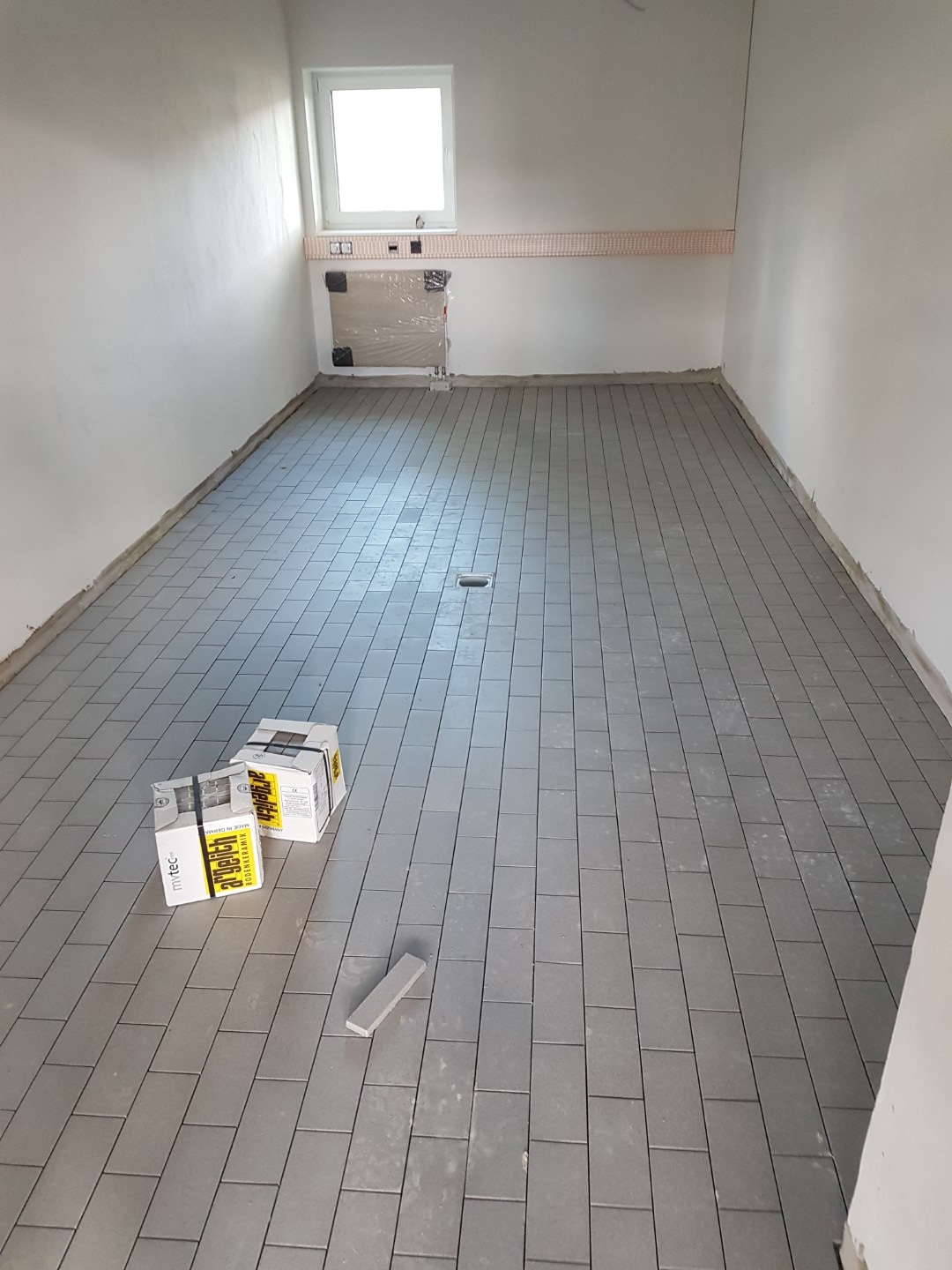

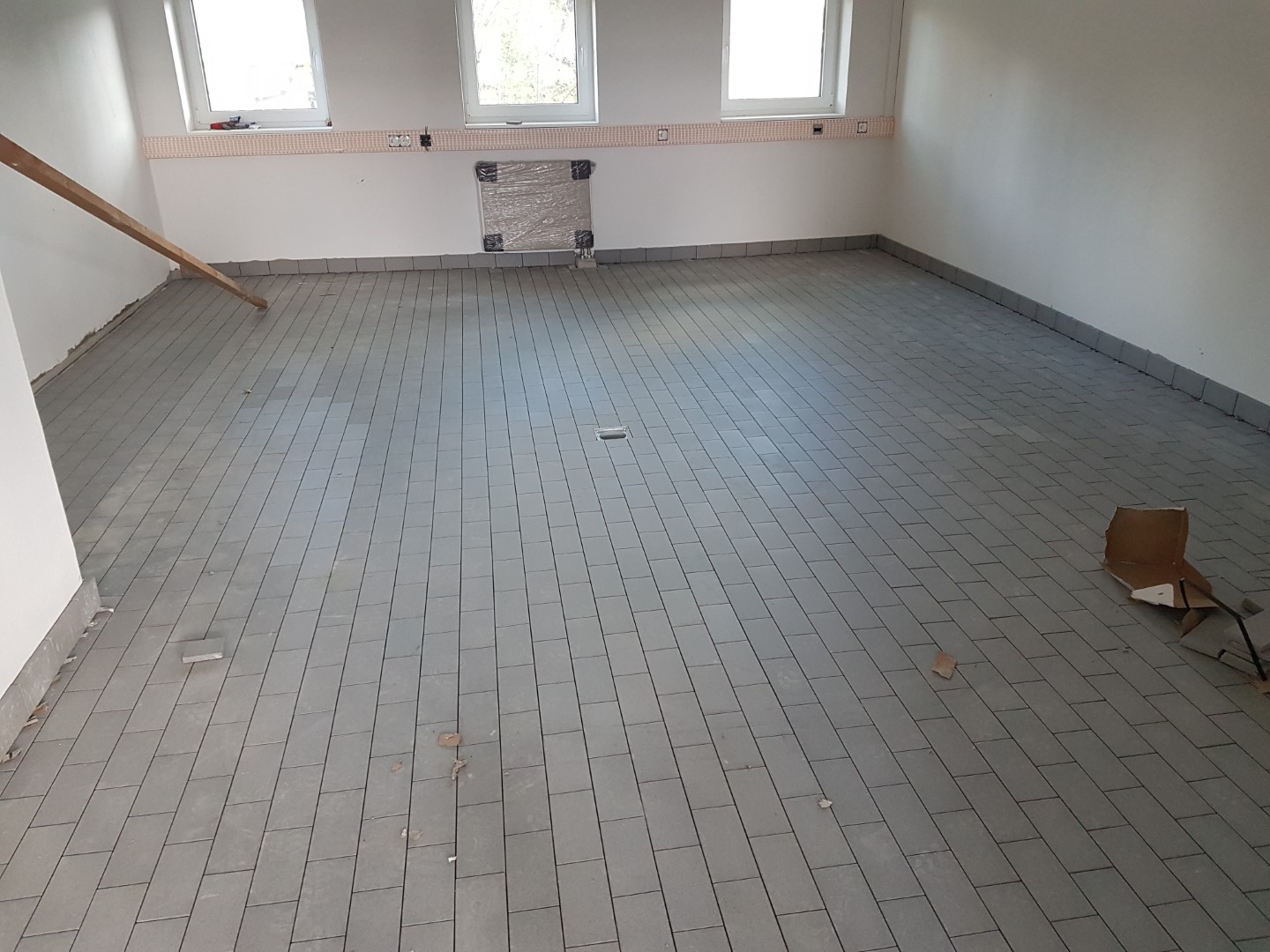

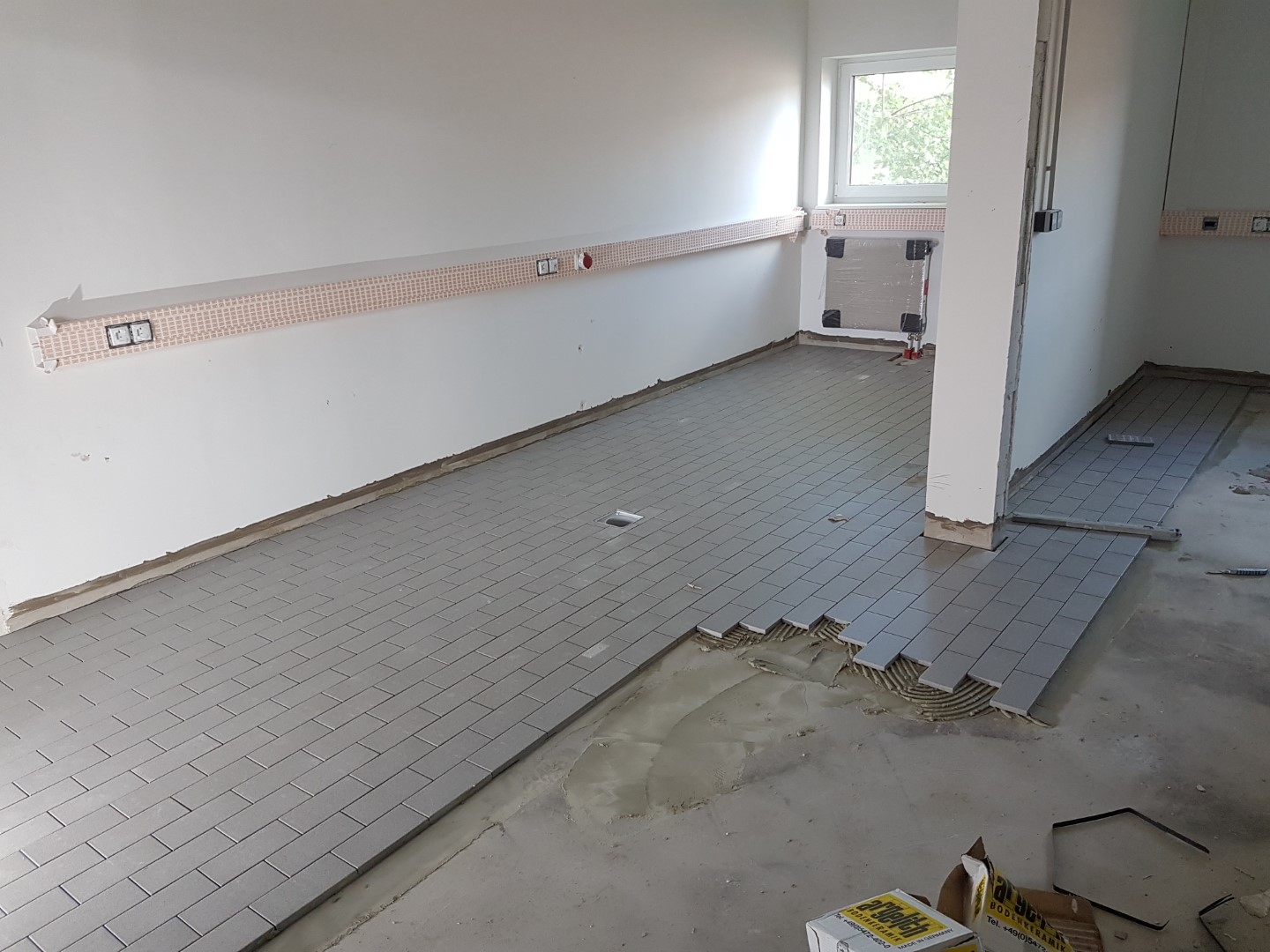

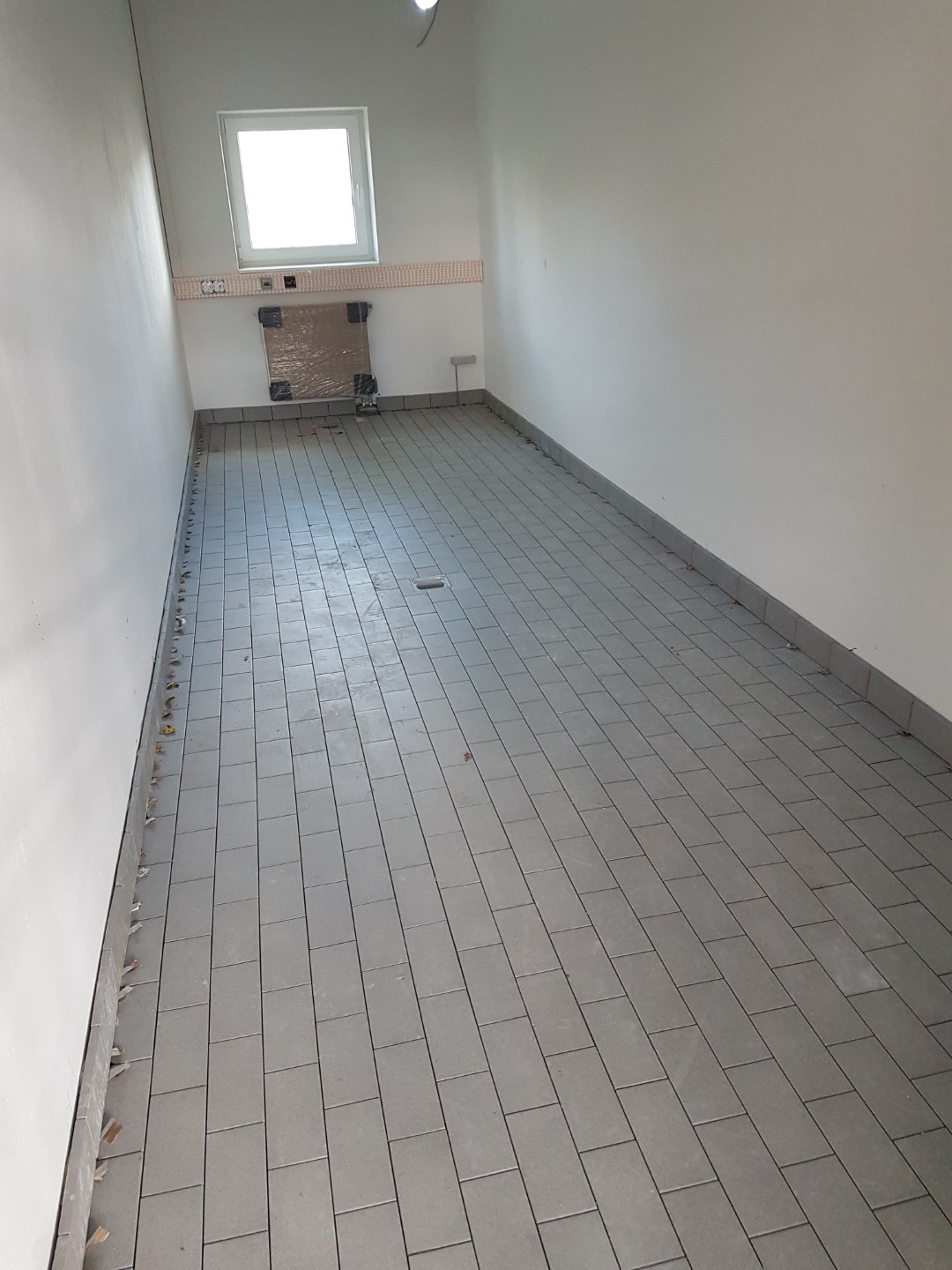

In den Lagerräumen sind die Fliesenleger dabei, die Bodenfliesen zu legen.

Das letzte Tor in der Waschhalle ist in dieser Woche installiert worden. An den Pfeilern zwischen den Toren der Fahrzeughalle werden zur Zeit Bleche angebracht, die die Betonpfeiler verdecken.

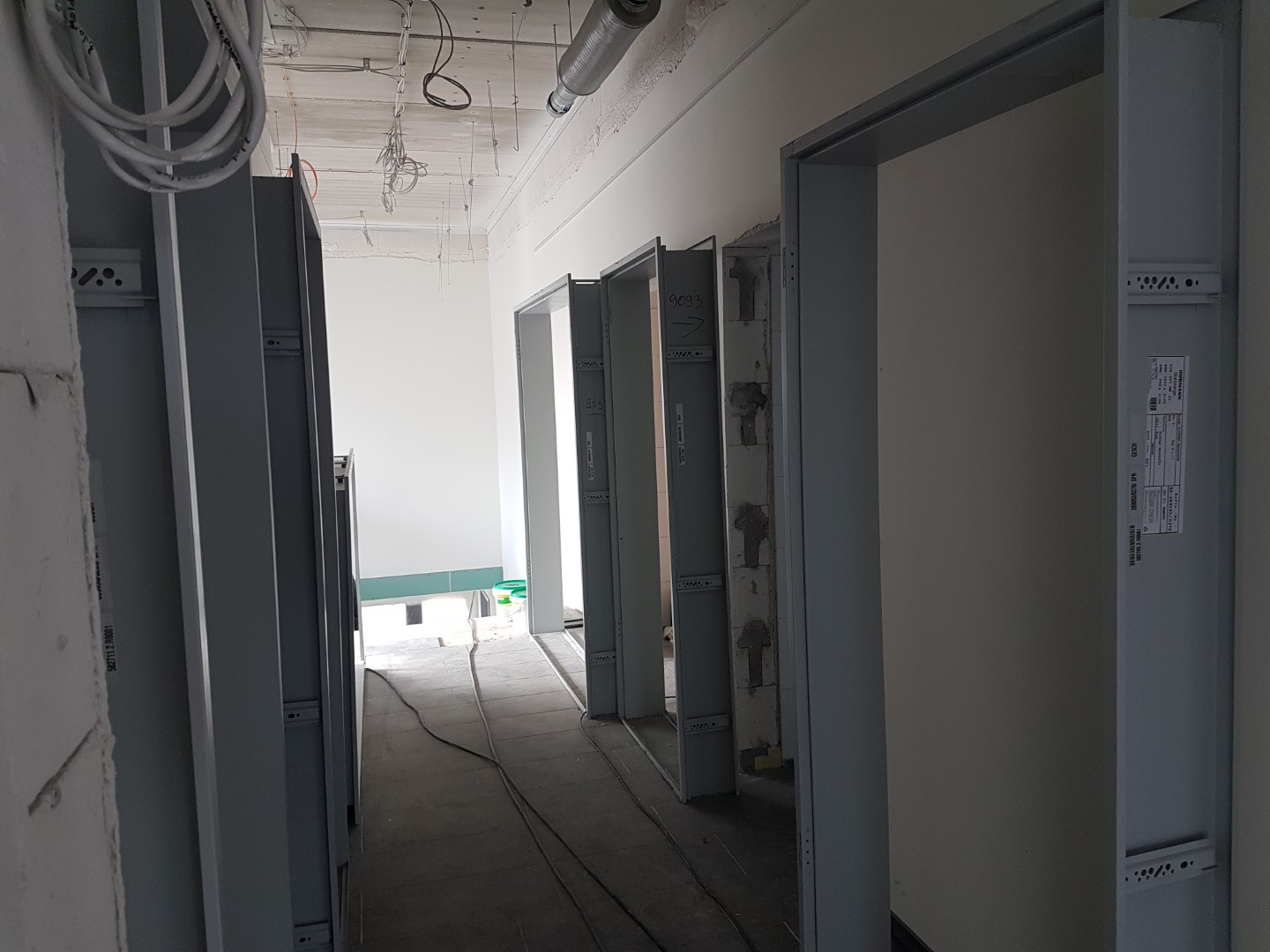

Die Türzargen für die Innentüren sind geliefert, und einige schon eingebaut worden.

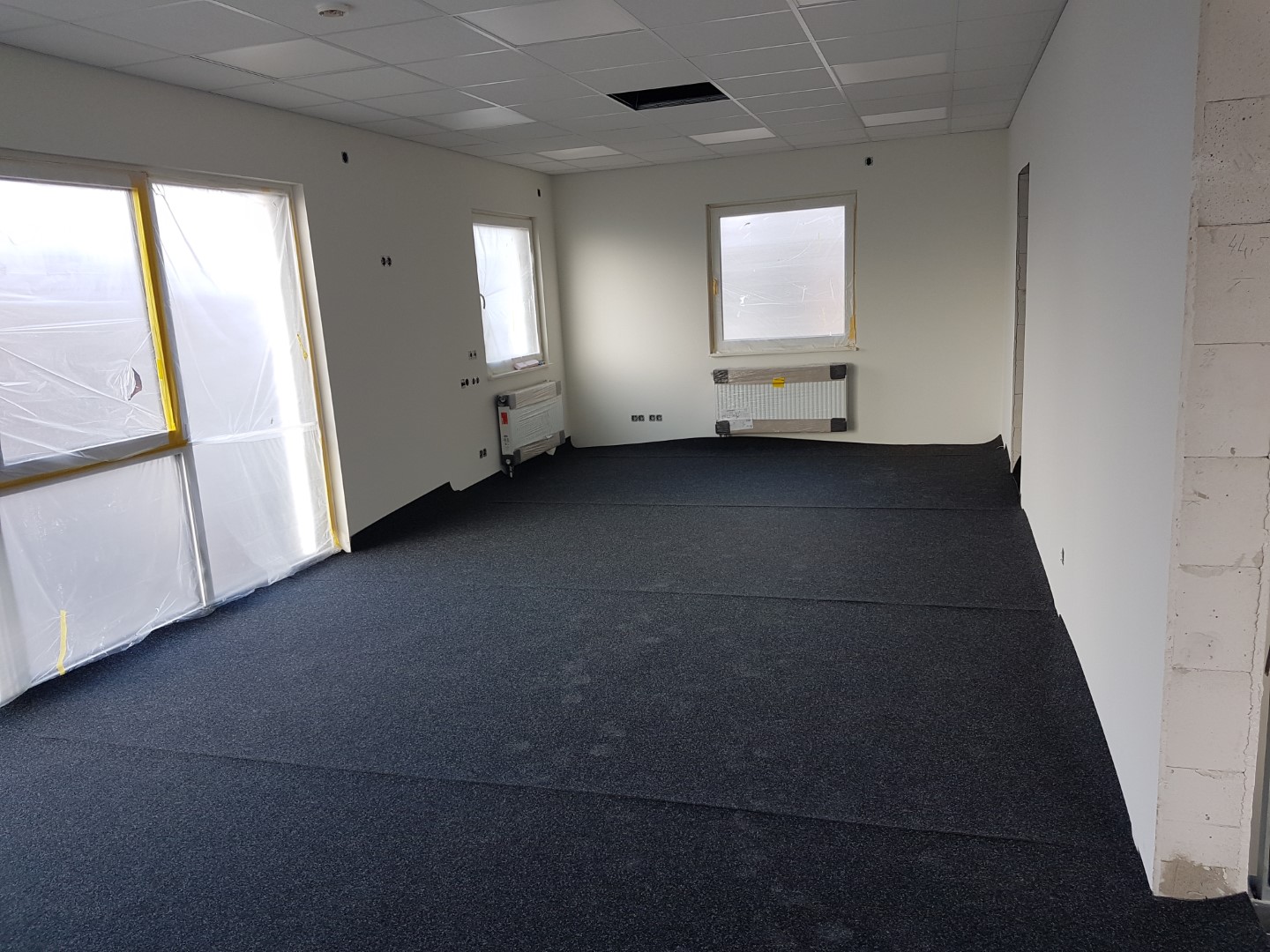

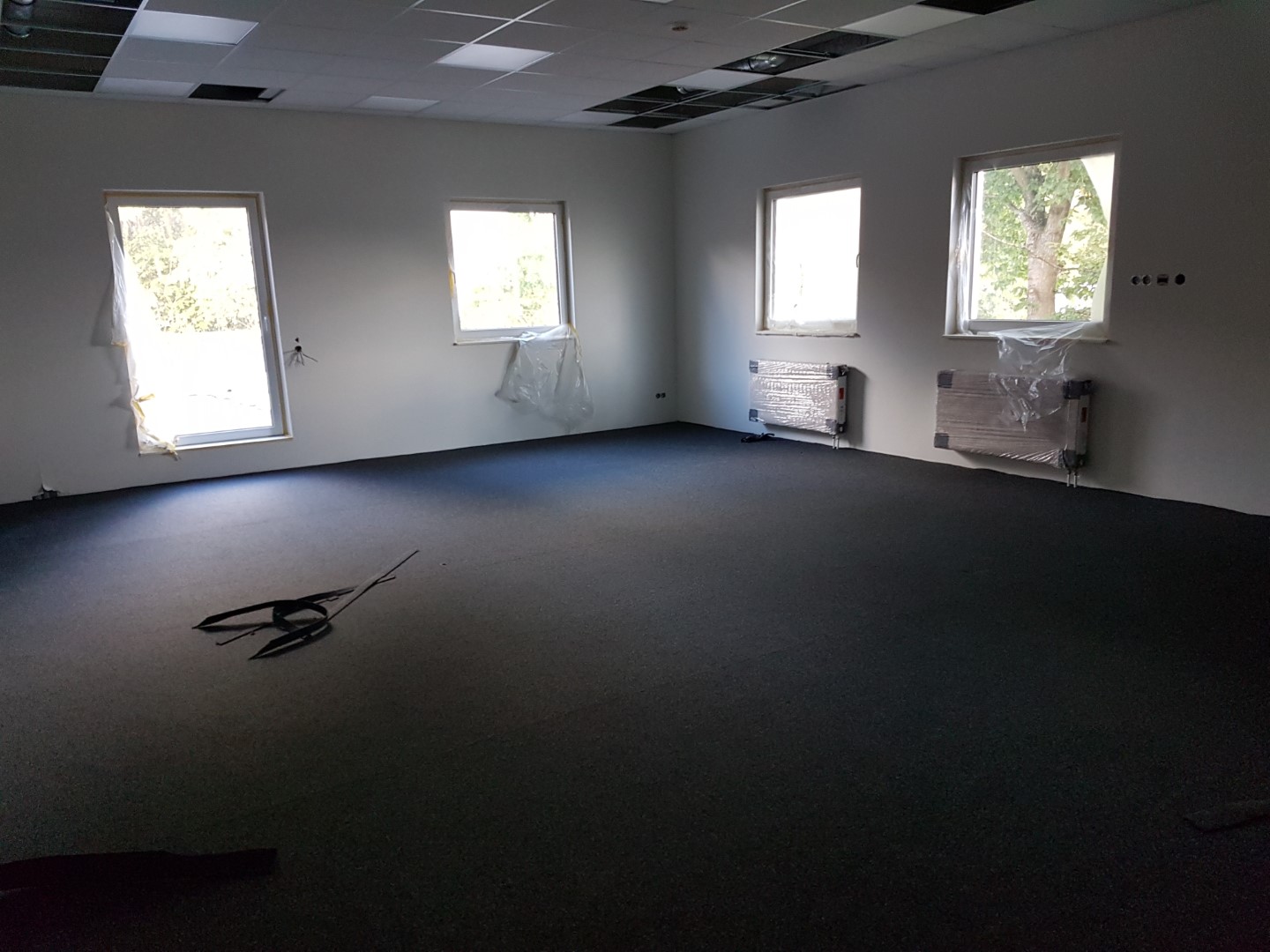

Im Obergeschoß sind Arbeiter dabei, den Teppichboden zu verlegen. Im Jugendfeuerwehrraum und im Vorstandszimmer ist schon was zu sehen.

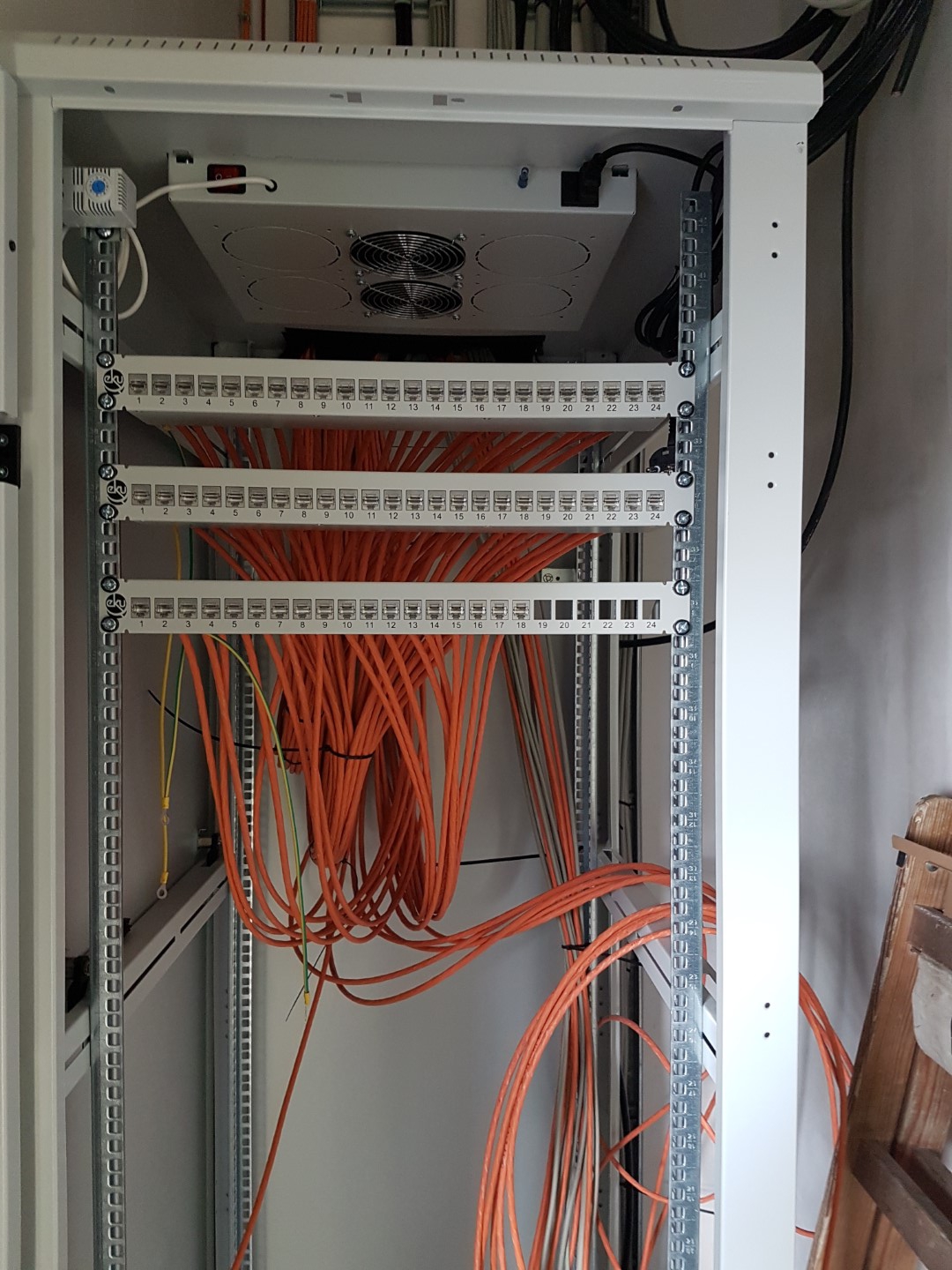

Ebenfalls im Obergeschoß befndet sich der „Serverraum“, in dem alle Netzwerkleitungen, Telefonleitungen usw. ankommen. Hier ist ein 19″-Schrank aufgestellt worden, und nun werden die zahlreichen Leitungen auf Patchfelder aufgelegt. Eine echte Herausforderung für die Elektriker!

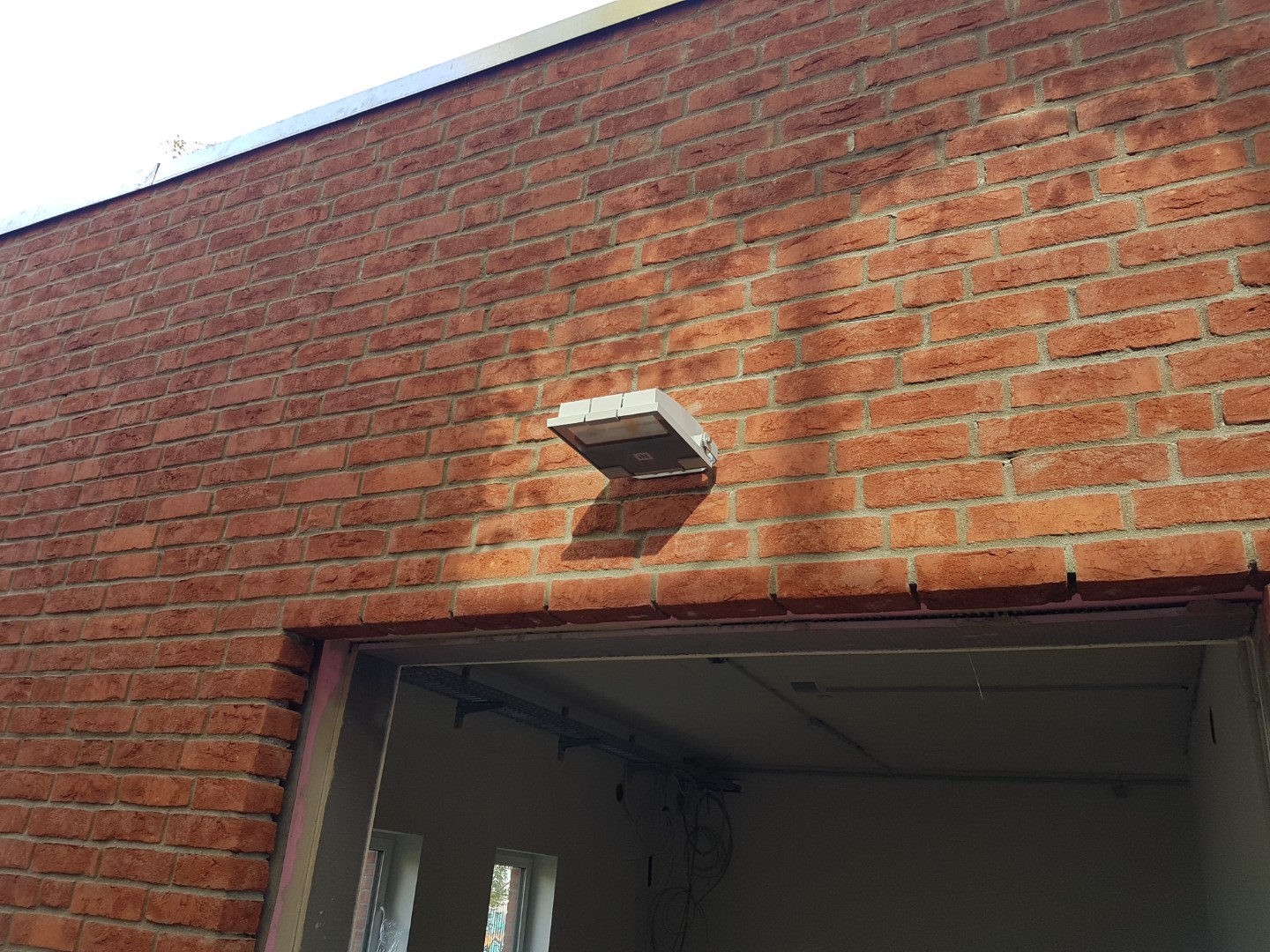

Und im Außenbereich wurden weitere Außenleuchten angebracht. Wie immer habe ich ein paar Fotos beigefügt, die die Arbeiten dokumentieren.
Grüße,
Lars Schell
